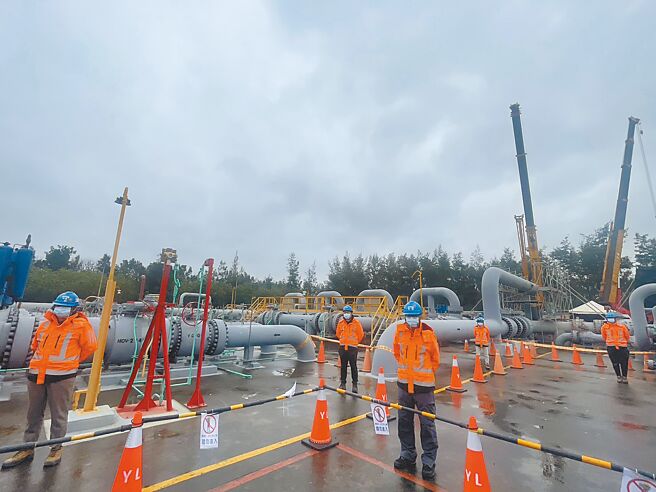

桃园市观音区大潭电厂是北部地区重要供电来源,为配合中油公司施作观塘第三天然气接收站工程,在7日夜尖峰后全厂停机84小时,预计11日中午陆续回归併联。经济部长王美花说,这次三接管线衔接至大潭电厂是重要里程碑,三接工程进度预计2025年6月完工,期盼在这之前就能试运转。
王美花说,为了新旧管线衔接,整个大潭电厂所有机组停机顺便岁修,选择这个时间,通常农历过年台湾用电量最低,特别是除夕以后,会降到2000到2200万瓩。现在冬天又增加离岸风电,在这段时间整个大电厂检修,现在台湾再生能源愈来愈多,会有更多调度余裕,目前备转容量还是会超过15%,供电无虞。
针对三接工程进度,王美花说,目前仍有栈桥、防坡堤、设备安装等工程,经济部会与中油公司定期盘点看进度,按照预定2025年6月完工。现在大潭机组全由台中供气,未来三接完工后可以增加供气量,不仅对大潭,还有对北部天然气机组供应,会有调配弹性与韧性。
她说,大潭电厂今年会有4部新的机组,除了民间发电厂森霸二期发电机组外,还有大潭7号、9号及兴达1号,这几年台电工程非常多,对相关进度、衔接还有系统性的检核,愈来愈有经验,相信台电会把这4部机组如期完工做好。
台电说明,在大潭全厂停机的84小时,除了中油进行管线工程,也安排715人次点检大潭电厂机组。针对连结电厂的超高压供电线路,台电从年前就陆续停电检修维护,全面提升供电韧性。过年期间工厂、商业用电减少,整体用电需求较平日少,预估用电尖峰负载不超过2500万瓩,透过事前电力调度规画,评估整体备转容量都在350万瓩以上,供电充裕无虞。
