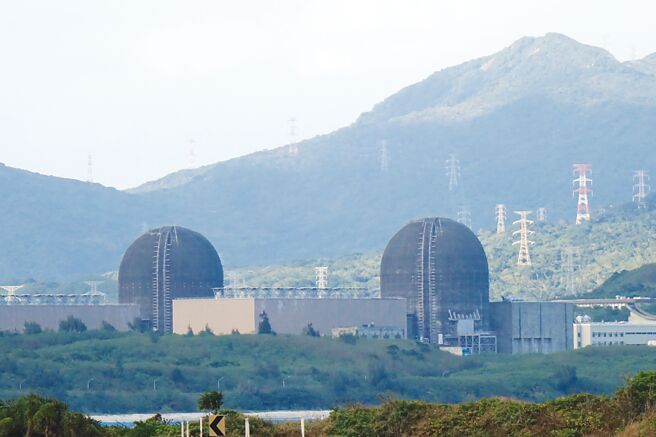

核三厂1号机7月27日停机除役,电力缺口将更吃紧。国民党推动《核子反应器设施管制法》修法,在本周三(10日)教育及文化委员会排审法案,并在当日力拚送出委员会。知情人士表示,修法不一定能为核电厂延役解套,真正关键在建立社会及政治共识。气候变迁推动委员会7月底召开后,能源结构的建议结论会是核三厂延役与否观察指标。
AI大爆发时代来临,经长郭智辉有心在法制面问题解决后,依法行政,在安全方面尽一切努力补强,让核三机组有机会支援用电成长。核三厂1号机27日届期后,因没有提出延役申请换发执照计画,必须立即停机,对供电缺口,台电上紧发条。
10日在野阵营提出《核管法》修正草案至少五个版本,主要将核电厂「期满须继续运转者,经营者应于主管机关规定期限内申请换发执照」的「期限内」拿掉。依子法规定,必须在执照「届满前5年」申请换照规定,由主管机关审核。
即使法制面松绑,知情人士说,行政部门必须提出延役计画,核电厂延役必须进行安全总体检,并送交核安会审查,过程最快2至3年,台电保守估需3~5年,遵守世界核安规范。7月底将召开的气候变迁推动委员会,针对能源结构及核电延役议题,能否形成多数决共识,将会是核三厂延役否重要观察指标。
台电曾评估,核三厂若延役,至少要再投入600亿元加强各项安全标准设施,至于一旦延役,至少可以再运转20~30年以上。
