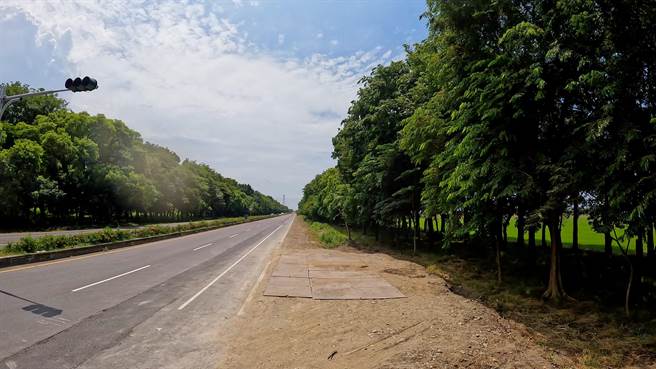

「屏鹅公路种树百里2.0计画」进入衝刺期!公路总局表示,目前管道挖埋工程进度已超过90%,今(13)日第4标枫港至恒春的台26线11k+500-14k+000(修海山庄至海口路段)开始启动AC路面刨铺。
「屏鹅公路缆线141公里地下化暨种树百里2.0计画」分为台1线高屏大桥至潮州、潮州至水底寮、水底寮至枫港及台26线枫港至恒春等共4标工程,工程包括缆线地下化及景观优化。
公路总局表示,其中缆线地下化工程是公路总局三工处、台电公司、中华电信公司与屏东县政府警察局等单位的跨机关共同合作,始可顺利整合各种缆线一併下地完成。整体施工顺序先由三工处挖埋管道回填,接续由台电公司、中华电信公司及屏东县政府警察局等单位进场布设地下缆线、停电拔除地上路侧电杆,再将人手孔盖调降之后,最后再由三工处刨铺全路幅沥青混凝土路面。
公路总局表示,该计画管道挖埋工程进度已超过90%,现正由管线单位陆续逐段进场布缆及拔除杆线中,今(13)日首铺路段是第4标枫港至恒春的台26线11k+500-14k+000(修海山庄至海口路段),第4标后续将逐段于5K+800~6K+600(H会馆路段)及20K+000~23K+500(恒春机场~网纱路段)等路段刨铺AC路面;另第3标水底寮至枫港路段于10月19日起,也即将开始逐段完成杆线拔除及路面沥青混凝土刨铺作业。
公路总局提醒民眾行经上述路段请减速慢行,确实依指示标志及交通指挥人员引导谨慎通行,施工造成不便也请民眾见谅。
