为提升高雄、屏东路网运输效益,交通部公路局规画兴建高雄至屏东间东西向第2条快速公路(高屏2快),环委要求补充具体生态廊道规画、加强施工期间的下游水质监测及树木移补植计画,今日建议该案修正后通过。

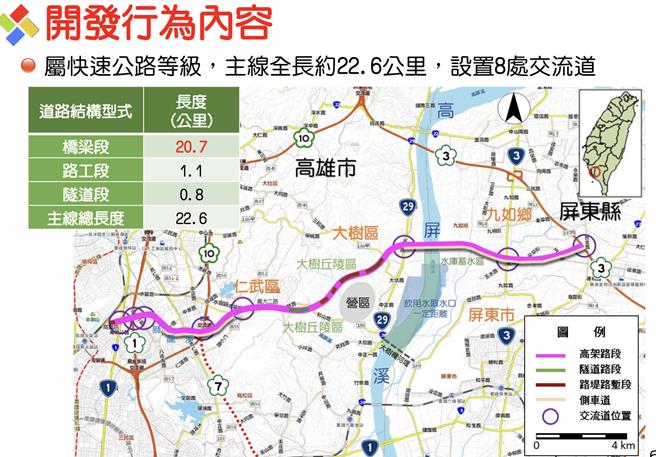

因高雄至屏东的东西向联外快速运输走廊不足,亦缺乏跨越高屏溪桥梁,交通部公路局规画兴建高雄至屏东间东西向第2条快速公路(高屏2快),全长22.6公里,结构以高架桥为主,共设置8处交流道,该案18日送入环评审查。
交通部公路局说明,高屏2快将减少高屏地区高快速公路可及性不佳地区范围,并提升高雄、屏东整体路网运输效益,现况屏东火车站至高铁左营站约45分钟,有了高屏2快后,时间缩短成24分钟。
环委表示,该快速公路建设将影响陆域生物南北迁移,如果造成生态断线,很容易造成路杀,应具体规画高架桥下生态廊道设计。此外,开发范围涉及草鸮栖地,应加强监测及保育措施。
环委也提到,施工区下游是自来水取水口,要求开发单位施工期间在桥墩与取水口之间,执行连续监测PH值、导电度与浊度,并与自来水公司、当地环保局连线,拟出紧急应变计画。
环委指出,施工便道周边树木数量非常多,如果都移除,恐让工程变成「树木的坟场」,应考虑改为移植,并补充说明树木移补植原则。
经闭门会议讨论,环委建议本案修正后通过。
