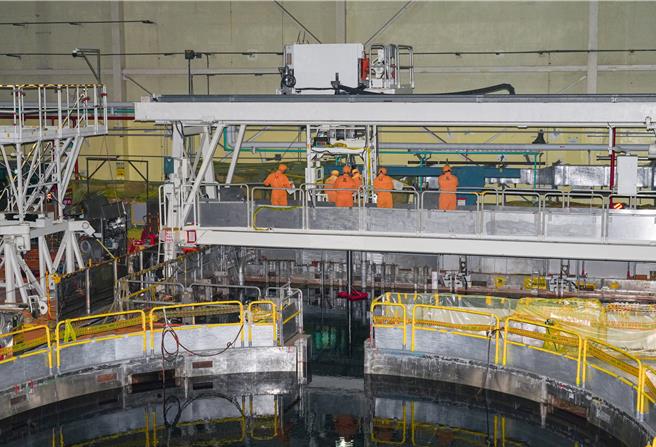

卡关11年的核一室外乾贮场获新北点头后,台电今(23) 今起进行用过燃料运贮测试(热测试),存放燃料池内的用过核燃料棒要先移出首束两筒,共112束送到乾贮场存放。台电后续搜集相关数据及资料分析,等核能安全委员会发给乾贮设施运转执照,即可着手把尚放在两部反应炉内的燃料棒也逐步移出。

核一厂发电完的核燃料棒共6874束,目前放两个地方,主要在燃料池内冷却,但有724束燃料棒放在2部反应炉内未移出。核一乾贮场最多可放1400束燃料棒,大概可存放2成废燃料棒,剩下的仍需再盖室内乾贮场存放。

乾贮场需经过冷测试及热测试。2012年11月时台电就已完成冷测试作业(整体功能验证),但实际燃料装填、吊卸、搬移、贮存等热测试作业,却是要等到核一厂乾贮场于今年10月15日,获新北市府正式核发水土保持计画完工证明后,才能开始执行,慢了12年。

台电说明,热测试过程包括移出两筒用过核燃料,以每筒可装填56束核燃料来说,共计112束,会进行相关数据搜集与安全分析。后续将向核能安全委员会申请乾贮设施运转执照,取得后即可将两部机反应炉内的核子燃料棒逐步移出。

至于安全问题,台电说乾贮场是将用过核子燃料置入密封钢筒内,填充惰性气体后加以密封,再将密封钢筒置入混凝土护箱。藉由金属及混凝土做为屏障,隔绝辐射与外部接触。并藉空气自然对流作用,让热量移除,完全不需要使用到水来冷却。
