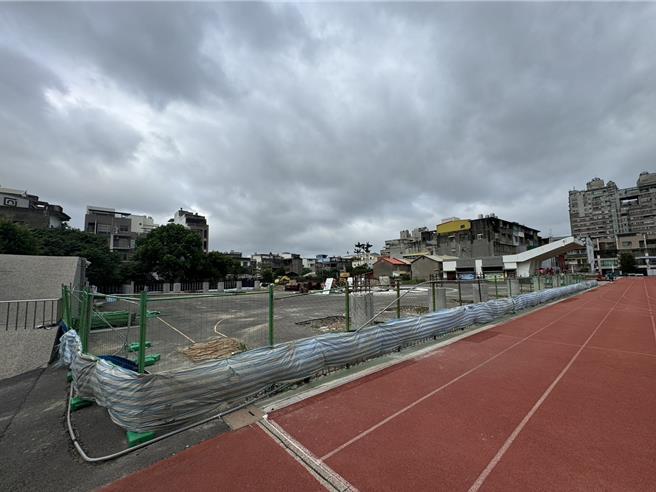

苗栗县议会于11日进行总质询,议员叶忠伦提出苗栗县中小学光电球场建置计划面临进度迟缓问题。部分学校光电球场建设进度严重落后,部分学校甚至面临解约困境。苗栗县府表示将成立专案小组,协助学校处理解约及场地復原等问题。

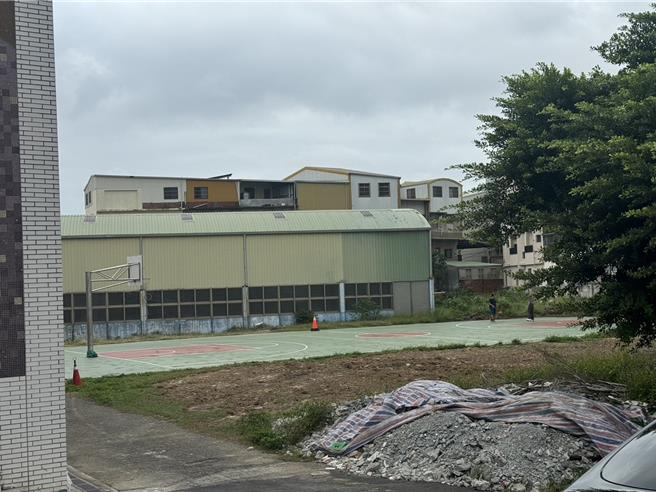

叶忠伦表示,苗栗县中小学光电球场建设计划原定于2022年启动,但部分学校至今未完成,尤其是竹南国中。竹南国中的光电球场建设进度落后,且场地安全问题引发关注。该校自2018年起拥有篮球队,但未能拥有可使用的室外篮球场,影响学生运动训练与校园安全。光电球场未完工对学生受教权造成严重影响,并且工程停滞多年,未见进展。竹南国中呼吁县府教育处成立专案小组,协助解决问题,保障学生学习与安全。
苗栗县政府教育处长叶芯慧表示,自2022年8月起,苗栗县启动11所学校光电球场建设计划,但目前已有3所学校与承包商解约,剩余8所学校尚未完工。这些学校的合约期限为23个月,但至今未完成建设。县府表示,将全力协助解约学校处理后续问题,并计划成立专案小组,协助解决解约及场地復原问题。教育处长叶芯慧指出,学校可要求厂商负责场地復原,若厂商无力执行,县府将协助学校求偿,并可动用履约保证金或违约金来覆盖费用。
此外,叶忠伦也提出,许多光电球场的设计不符合经济效益,并且在设计过程中未考虑到适当的受光面和光照时间,这使得一些厂商难以接手后续建设。县府表示,将根据专业评估,决定是否继续建设或选择解约。
叶芯慧承诺将全力协助学校解决问题,确保学生能够安全使用适当的运动设施,并继续监督光电球场的建设进度。
