桃园升格已10年,但市容仍落后,尤其天际线仍是密密麻麻如蜘蛛网,议员陈雅伦直指电缆地下化比例不增反减,甚至还有像龟山区民生北路做到一半就不做的夸张案例。市府指近年台电人力跟资源集中在重划区,人手不足导致进度缓慢。台电则证实因亏损严重,除必要之外的地下化案全暂缓兴办。

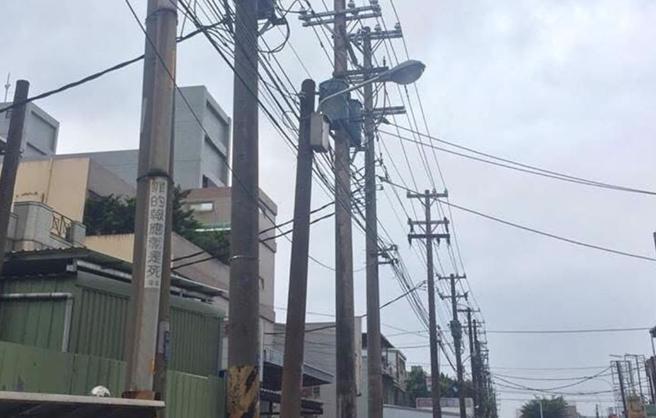

议员陈雅伦指出,台电架空线容易因外力、颱风等因素而馈线导致区域大停电,推动电缆地下化除了市容美观之外,也可以提升电网韧性,但审计处点名桃园市政府电缆地下化的比例不增反减,2022年是52.6%、2023年降到51.4%。她以龟山为例,张市府上任2年半来从会勘到完工的只有新路国小门口的3支电杆,其余都只闻楼梯响,甚至龟山区民生北路电缆地下化做到一半就不做了,呼吁应该更积极。

工务局长汪在宙解释电缆地下化经费是台电跟市府各出一半,市府每年都固定编列1亿元预算,坦言台电近年都将人力跟资源集中在重划区,人手不足导致进度缓慢,像有电杆就等了8个月才通电,桃园正在转大人,会再持续跟台电沟通。

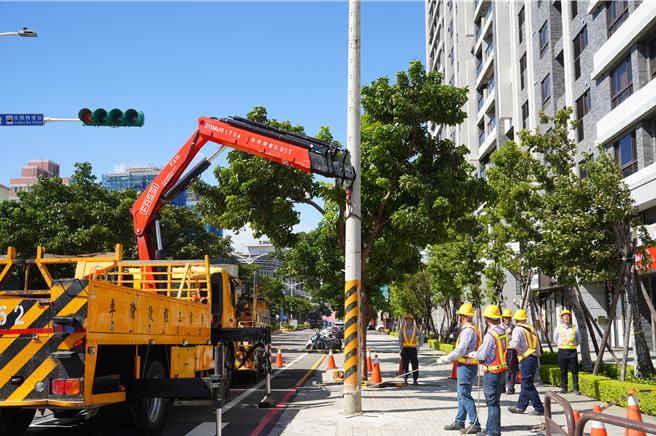

推动电缆地下化除了市容美观之外,也可以提升电网韧性。(市府提供/蔡依珍桃园传真)
推动电缆地下化除了市容美观之外,也可以提升电网韧性。(市府提供/蔡依珍桃园传真)

台电桃园区处则证实,因亏损严重及财务困境,为撙节预算支出,年初公司通令全国各县市全面检讨,近2月开始管控配电线路地下化,逐案检讨兴办中地下化案件施工进度及推行必要性,除涉及交通安全、学童廊道及接近完工案会持续施工,其余地下化都暂缓,等到财务状况改善再恢復办理。

台电桃园区处指出,像是民生北路水泥管路都已铺设完成,但因不影响附近居民用电,后续线路就先暂缓施作。

工务局指出,桃园从2015年开始推动电缆地下化,至今已移除5249支电杆,今年度已移除185支,预计可达400支。
