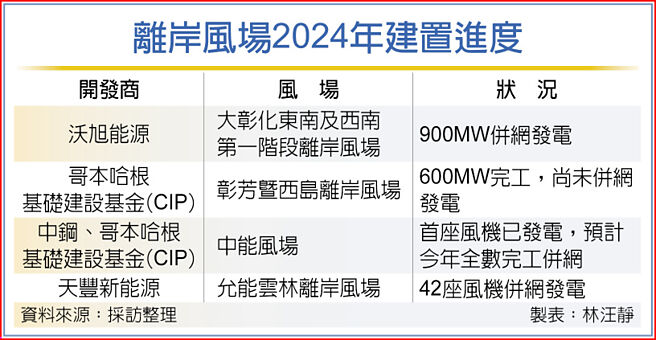

离岸风电在台发展进程持续突破,国内外业者已全数完工併网的风场建置量,累计可望超过3GW。经济部统计至2023年底,国内离岸风电完成2.25GW风场建置,今年来,加计大彰化东南及西南第一阶段离岸风场已完工併联的900MW容量,估算累计风场建置容量已提升至3GW以上。

天丰新能源开发的允能云林离岸风场最新宣布,42座风机成功併网发电,追上4月完工併网的沃旭大彰化东南及西南第一阶段离岸风场及中钢与哥本哈根基础建设基金(CIP)共同开发的中能风场6月启动首座风机开始发电。

大彰化东南及西南第一阶段离岸风场已全数併联至台电电网运转发电,成为亚太区规模最大的营运中离岸风场。CIP投资的彰芳暨西岛离岸风场,早于2018年经济部能源局离岸风电遴选中获配600MW併网容量,总共设置62座Vestas V174-9.6MW风机,5月完工以来加速取得电业执照,进行整场併联商转。

中能风场部分,首座风机已开始发电,获配300MW建置容量,预计安装31座Vestas V174-9.5MW离岸风力发电机,目标今年完工併网。

经济部本周公布3-2风场选商结果,天丰新能源随即宣布,允能云林离岸风场完成80座单桩基础安装、42座风机成功併网发电,以336MW装置容量在目前完工併网的风场中,挤身第四大。

天丰新能源指出,允能云林离岸风场若全数完工,装置容量640MW,每年将为台湾超过60万户家庭提供再生能源。截至目前为止,云林风场併网发电累积度数已突破14亿度。台湾离岸风电如戏剧性般起伏跌宕,一波三折下,再度突破创下新里程碑。
