离岸风电3-2期11日为「办理签约」缴交期限,经济部能源署表示,五家获配业者全数在11日下午5点以前送件办理签约。受理收件后将尽速审查相关文件并完成行政契约签署作业,3-2期完工併网年度分别为2028与2029年,届时将可增加2.7GW装置量,每年提供超过100亿度绿色电力。

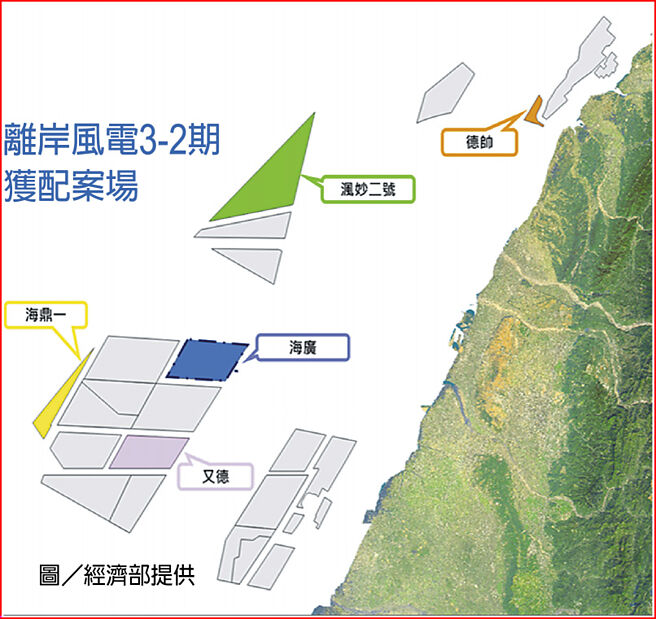

离岸风电3-2期今年8月公布获配案场,依序包括森崴能源又德风场、SRE风睿能源海广风场、CIP沨妙二风场、科理欧永续能源海鼎一风场,以及英华威德帅风场等五座离岸风场,分配容量总计2.7GW。前三者预定併网时间为2029年,后两者预定併网时间为2028年。
能源署署长游振伟强调,获配的五家业者都已经把资料送交完成,但缴交资料不代表签约完毕,在能源署检视包括履约保证金等资料、若有缺件需补件等程序后,才会正式签约。以过去经验,签约文件检视完,大概需要两到三周时间,签约过后,风场的整个建制程序即正式启动。
至于已经在建置阶段的3-1期五座风场,除了对外宣布融资顺利、预定于2027年如期併网的CIP沨妙一风场之外,尚有科理欧及道达尔海鼎二风场,风睿能源海盛风场,法国电力及台亚风能环洋风场,力丽及天丰新能源海峡二风场,能源署皆因疫情不可抗力因素给予展延一年,预计在2027到2028年併网。
能源署表示,3-1期最需要的协助,是媒合买卖双方,能源署观察,买方的需求愈靠近2030年才会更加明显,有几家规模较大的电子业,对再生能源到位的需求则比2030年还要更提前,但这些业者想用什么方式购买绿电,其公司内部都需要很多沟通时间,这时候就希望未来将挂牌成立的泛公股售电平台可以协助,经济部希望该平台在今年底之前筹备完成。
除此之外,未来在3-3期方面,游振伟进一步指出,由于将不会把国产化当作强制性要求,因此整体遴选机制必须重新设计,未来的重点将会是併网时程、财务能力与技术能力、以及地方连结等。
