虽然衝突不断,环境部环评大会26日歷经7小时讨论,审查通过「协和电厂更新改建计画环境影响评估报告书」,但由于环团踢爆,协和电厂土壤检出多氯联苯超标,环评委员要求台电应处理、改善土地污染问题。台电承诺,会先清除土污,再开工,因此「动工时间难预估」,恐让四接2032年营运计画生变。
动工难预估 2032营运添变数

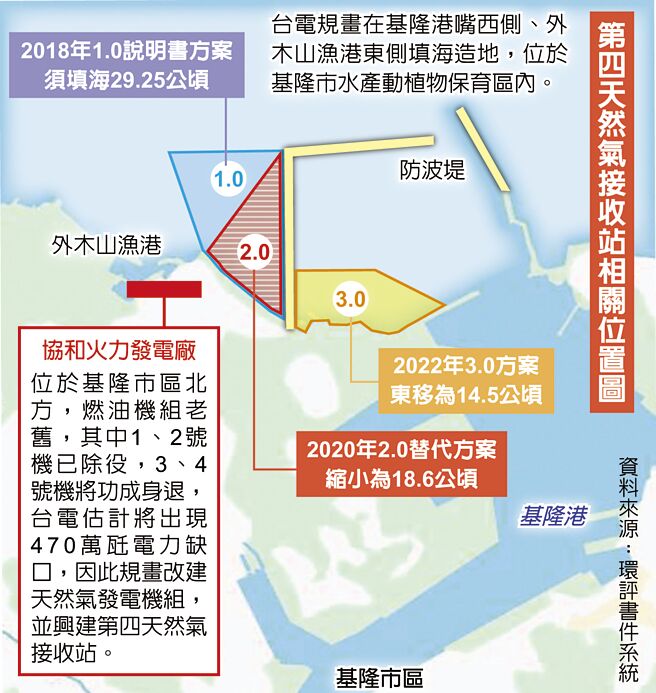

台电规画将协和重油电厂改建为燃气电厂,并将填海造陆兴建第四天然气接收站。该案2018年提出后,引发破坏珊瑚礁等争议,歷经6次初审,在地方与环团抗议下,台电做过2次修改,原本面积达29.25公顷,东移后再下修至14.5公顷。今年1月17日第6次专案小组审查时以「通过」、「不通过」两案併陈送环评大会决议。
昨日环评大会有13位学者专家委员出席,7名行政机关代表中,环境部长彭启明迴避未参加,担任主席的环境部政务次长叶俊宏未表示意见,1名专家委员先离席,最后,17名环评委员以共识决,宣布「通过环境影响评估审查」。
环评大会昨上午近10时举行,就发生衝突,环境部原本限制只有20名民眾可以旁听发言并採抽籤制,在民眾抗争下,开放51名民眾都进场,入场后,民眾党立委张启楷随即提出程序问题,质疑环评书件公告时间、台电隐瞒资料。
环团则以协和电厂土壤检出多氯联苯超标,做为攻防重点,并发动杯葛、高喊散会、诉求退回专案小组。主席叶俊宏见气氛过于对立,宣布休息10分钟,环团火力不减,因此休息至中午12时。
继续开会后,环团持续抗议,还有人丢椅子,会议在吵杂声中进行。面对环团杯葛,支持开发案的团体、基隆市里长与议员以离席表达抗议,呼吁环团应学会异中求同。
填海造陆 下修至14.5公顷
台湾蛮野心足生态协会专职律师蔡雅滢指出,台电早在2019年调查发现土壤污染,却在同年12月挑选未受污染的点位检测,在环评资料却宣称无污染,环委应发挥良心,勿当台电的共犯。
监督施政联盟召集人陈椒华质疑,该开发厂址发现多氯联苯超标,却在基隆市政府未调查状况下,就继续在环评大会审查,应该退回初审。
台电则说,协和电厂为燃油电厂,改为燃气机组前,需先全厂检测,施工单位为提前进行非属环评项目的自主调查,后续将依《土污法》相关规定办理,并无刻意隐瞒。
土壤污染 台电承诺先清除
随后,审查会改为环委闭门内部讨论,针对土地污染、生态保育、航行安全等多个议题会商,虽有委员提出质疑,但歷经约2个多小时后,以共识同意「通过环境影响评估审查」,但应将2019年至今土壤及地下水自主调查报告资料纳入定稿附录,增加土壤及地下水监测地点、项目及频率,后续依《土壤及地下水污染整治法》办理。台电环保处长吴政宏说,会先清除土污问题,再开工。
虽然协和电厂改为燃气厂的环评已通过,四接预计2032年营运,但台电坦言「动工时间难预估」,因工程招标、机组採购、取得证照等行政程序,都是昨日环评通过后才能进行,况且还要先清除土壤污染。
台电副总经理郑庆鸿强调,开发厂址的59个点位检测,仅有1点多氯联苯超标,总石油碳氢化合物仅占59点中的4点,两者相加仅570立方公尺,绝非民团所称「全面性污染」。
