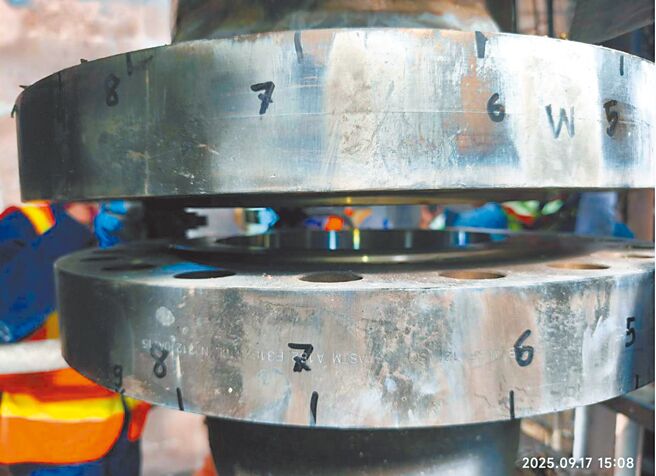

兴达电厂燃气新2号机9日试运转爆炸,台电20日公布调查报告,发现机组内关键法兰垫片「整组消失」,确认天然气泄漏与未使用正确规格垫片有关。台电坦言有疏失,两度仅以「文件审查」就让统包商通关,未实地检视。高市议员邱于轩痛批,因庞大电力缺口赶工酿意外,若非爆炸,真相不会被揭露。

据悉,调查小组发现新2号机连接法兰的垫片在9日火警后「整组消失」,台电研判两种可能,一为临时垫片未更换正式垫片,导致燃料试运转时,耐不住近300度高温而烧熔;二为虽换成正式垫片,但品质不符规格烧熔。台电说,垫片材料由统包商奇异公司向新加坡厂商採购,中鼎公司负责组装。

台电调查,今年1至3月测试阶段时,新2号机法兰间的垫片皆依规定装「临时垫片」,关键问题在4月11日承包商做管内空气吹净时,就应拆除盲板、临时垫片,同步更换「正式金属垫片」,但统包商仅自我检查后提报文件,台电未亲赴现场确认。

今年5月10日统包商再次吹净机组管路后做系统復装,并检查完成,一样透过书面送交台电审核通关;直到5月26日统包商做机组气密试验,台电才到场验收,但仍未发现异常。对此,台电董事长曾文生坦承「书面审核会有疏漏,台电不会没有责任」,允精进验收程序。

然而,邱于轩痛批,台电基层早爆料新1、2号机品质有落差,却因电力缺口压力让工作人员没时间全面检视,高层配合经济部赶工,基层敢怒不敢言。盐田里长柯男烈认为,台电也算受害者,台电应查证垫片是否有大陆代工问题,厘清责任归属。

台电火灾检讨报告已于19日送交高市府,市长陈其迈强调,将要求外部专家介入检视零组件是否有不同规格等问题,且在确认安全无虞后,新2号机才准试车。

台电副总经理兼发言人蔡志孟表示,兴达事故后已全面检查相同施工地点、机组及统包商,台中电厂初步检视未发现类似问题,皆使用耐高温正式垫片。台中电厂回应,因与兴达同一统包商,已暂停试车并全面巡检,待检查报告送审合格才进入下阶段,一切以安全为重。
