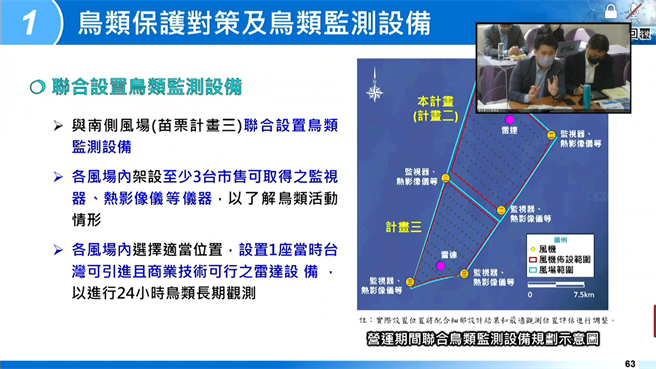

为了达到蔡政府所提的2025年再生能源发电量达到总发电量20%,多个离岸风电目前正在环评审查中,今天「苗栗离岸风力发电计画二」送至环保署专案小组审查,最后,要求开发单位补正再审,也要搜集邻近离岸风力发电计画预定施工期程规划,分别就施工及营运阶段累积影响进行整体环境的衝击评估。

开发单位指出,该风场位于苗栗县后龙镇外海,面积约157平方公里,离岸最近距离约20公里,水深介于65至80公尺,将设置最多161部风机,最大总装置容量可达1536 MW;此案场将採用浮动式风机,风机于岸上预组装,再拖运至海上安装,将减少海上施工风险且无进行打桩工程,对海域生态影响小。

渔民权益暨环境永续中心研究员吴斐竣表示,欧洲的浮动式基桩大多是小规模的风场做起,虽然对环境衝击相对小,但仍无本土评估。

有环评委员表示,苗栗离岸风力发电计画三不採浮动式,但苗栗离岸风力发电计画二却採浮动式,且海上升压站没有要採浮动式,打桩恐怕难符合标准。

专案小组要求补正再审,也应搜集邻近离岸风力发电计画预定施工期程规划,分别就施工及营运阶段之累积影响进行整体环境(含生态)衝击评估;也应依据本计画风场范围水深深度,评估海上升压站基础採用管架式负压沉箱式基础之可能性,并加强施工水下噪音减轻措施,并应补充营运期间风机产生噪音对海洋生物之影响评估,并提出减轻对策。
