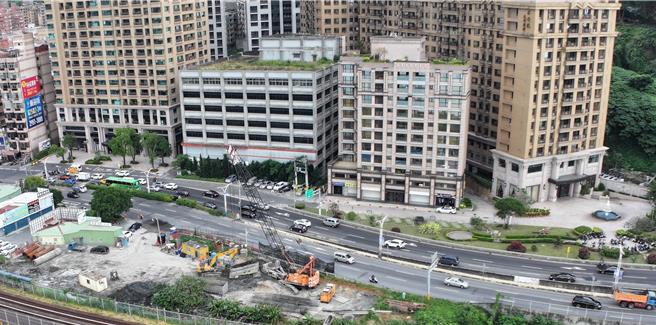

配合淡北道路工区范围高压电缆迁移及埋设作业, 11日起工务局调整淡水民权路(中油竹围站附近)车道施工,工期约180天,施工期间白天仍维持双向3线道通行,仅于夜间缩减淡水往台北方向中外侧2车道,以小范围分区段进行施工,提醒用路人行经工区时减速慢行,注意安全。
新工处长简必琦说明,12月11日起淡水民权路将调整车道标线,开挖最内侧车道及中央分隔岛人孔迁移管线,施工期间将维持双向3线道通行,工期约30天;接着预计2025年1月10日起,每天夜间10时至隔日清晨6时,封闭民权路往台北方向中外侧车道埋设路侧管线,採分阶段施工至清晨恢復通行,以降低对交通影响。
工务局表示,淡北道路全长5.45公里,完工后可纾解台2线竹围-红树林路廊交通瓶颈,与淡江大桥、淡海轻轨二期是淡水「交通三箭」之一,预计2029年完工通车。
工务局说,今年2月开工后,三大工区同步施作,目前已完成跨捷运施工钢便桥及部分桥墩基础,主线高架桥于竹围加油站后方跨越捷运轨道至民权路后,将利用中央分隔带施作桥墩,因台电既有高压电缆与桥墩位置衝突,需办理管线迁移作业,提醒用路人配合现场指挥人员引导行驶。
