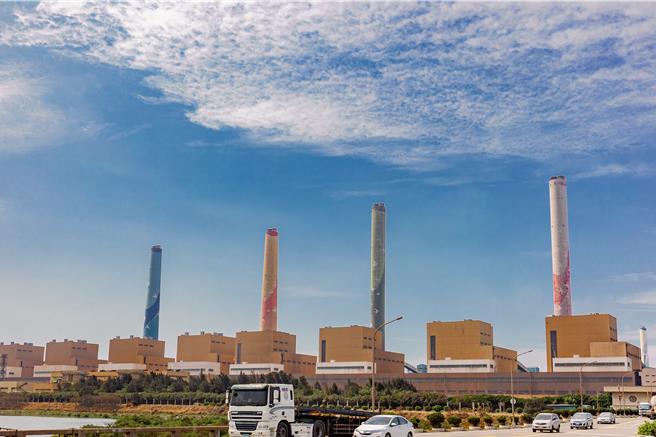

中火二期環評過  台電規劃6舊機於2035除役但暫不拆

台中火力電廠二期燃氣(3到6號)機組晚間通過環評,台電表示,會照承諾先拆4部燃煤機組。至於後面6部燃煤,則遵照立法院決議,在2035年提前除役,轉為備用機組,在緊急時啟動支援。至於何時真正拆除,會看當時情境再評估。

中火「以氣換煤」計劃,分兩期各2部、4部燃氣機組進行環評,取代現有10台燃煤機組。由於一期先前就過關,環境部晚間通過的是二期3到6號新燃氣機組。

但台中立委黃建豪今在立法院關心,中火未來蓋6部新燃氣機組,取代現有10部燃煤,但經濟部卻只說會「拆4留6」。一來電如果夠用,幹嘛蓋新的,二是如果新的電夠用,為何舊的不拆掉。

經濟部長郭智輝回應,這是為了減碳減少空污。可是黃建豪質疑,現有的10部550萬瓩,以後新6部就有810萬瓩,既然超過,舊的燃煤機組願不願拆,以氣換煤。

郭智輝表示,當然會拆,是時間問題。他並強調與委員目標是一樣,沒有說不拆掉,不過對於何時可拆除,他卻沒有給明確時間表。

台電董事長曾文生補充,中火會拆除4部,另6部轉為緊急備用的國安機組,平時不會運轉,在特別條件下才會運轉。

根據台電規劃,中火新1、2號燃氣機組會在2025、2026年完成,2號機商轉隔年就會拆除舊燃煤1、2號機。等到二期的新3號燃氣商轉,2031年再拆除3、4號舊燃煤。至於5到10號共6部燃煤機組,則會一直運轉到2035年,遵照當年立法院決議,提前除役。

台電表示,這6部原定是2046年才除役,已是尊重決議提前11年,至於除役後的這6部,規劃轉為備用機組,何時拆除再看當時情境,目前無時間表。

#除役 #中火 #機組 #燃煤機組 #燃氣機組
