审计部估大潭电厂新建燃气机组用气缺口
审计部估大潭电厂新建燃气机组用气缺口

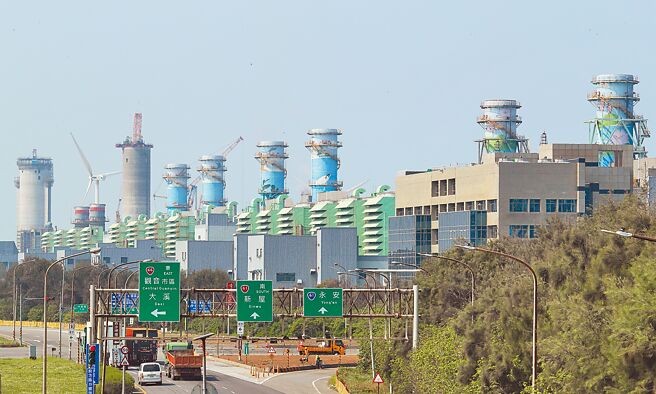

审计部报告示警台电大潭电厂存在天然气用量缺口,在不考虑三接情况下,新建的8、9号机今、明年陆续商转后,恐出现8万至115万公吨的燃气缺口;台电回覆审计部,将规画自建燃气接收站因应。国民党团总召曾铭宗认为,2025非核家园已不可行,呼吁蔡政府检讨错误能源政策,否则面临全民缺电。

大潭电厂设置,主为配合国家长期经济发展、电力负载逐年增长,及解决北部地区长期缺电问题,截至今年底燃气机组计有7部,审计部指出,在不考虑第三液化天然气接收站下,2022年底至2025年6月中油可提供大潭电厂机组使用的天然气,每天最大值约为668万公吨及700万公吨,尚符合7部机组用气需求。

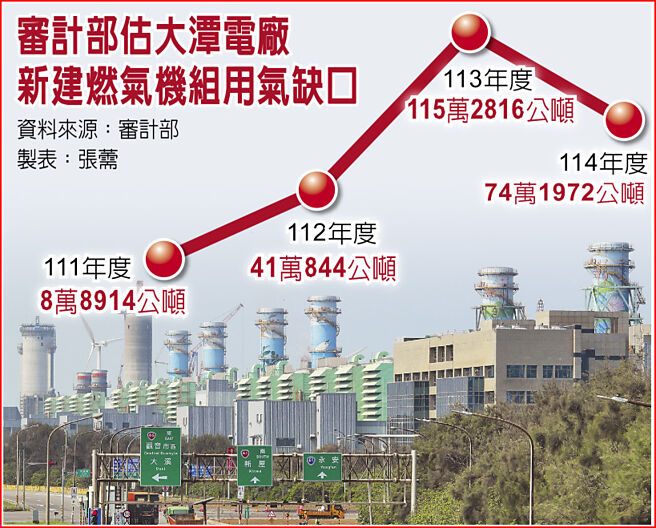

惟新建的8号机、9号机及7号机组分别在2022年6月、2023年6月、2024年6月商转,大潭电厂除2023年1至6月间因中油可供气量略有提升,可满足1号至6号及8号共7部机组需求外,其余年度因新增燃气机组陆续商转,将面临约8万8914公吨至115万2816公吨的燃气缺口。

台电回应指出,将优先调度大潭电厂效率较高的机组发电,并视全系统机组大修排程,以提高燃气使用效率,与中油建立燃气供需联繫机制及预警制度,并配合政府扩大使用天然气政策,已规画自建天然气接收站因应,提升自主供气能力,满足各燃气机组用气需求。

曾铭宗认为,三接完成遥遥无期,又将面临天然气缺口,与天然气价格大涨状况,除再生能源供电占比确定跳票外,2025年非核家园基本上已不可行,呼吁蔡政府面对这些问题,好好检讨错误能源政策,否则缺停电问题,将影响产业发展跟民生用电。

此外,台电在去年5月13日与17日发生2次重大停电事故后,提出停电事故检讨报告,至今逾1年,审计部指出,仍有部分改善事项未完成,已要求台电妥适处理。

#燃气 #万公吨 #审计部 #缺口 #天然气
