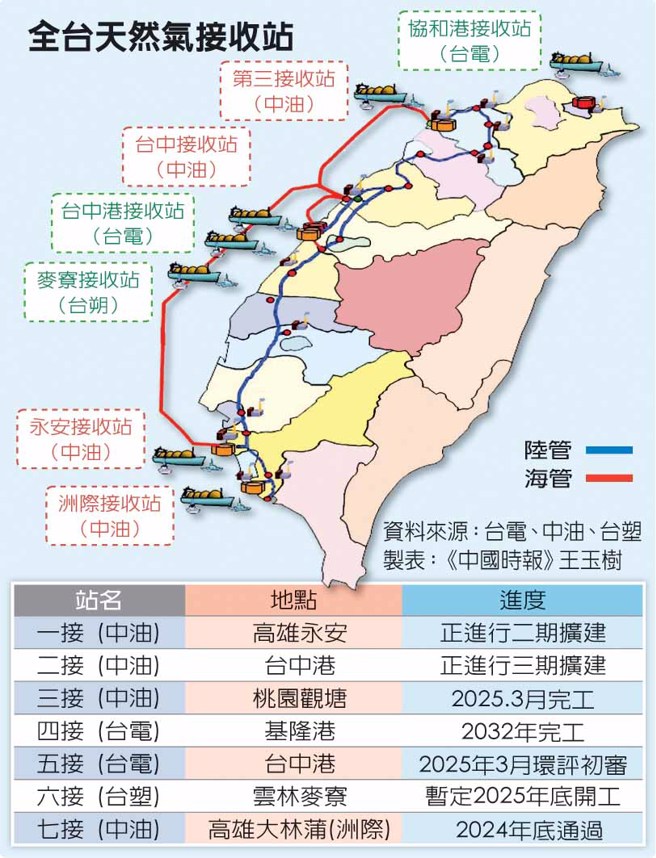

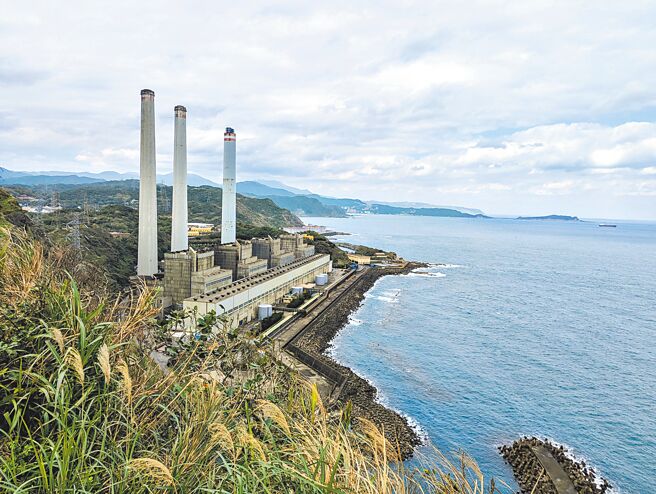

非核家园天然气发电要占比5成,届时天然气进口量需求高达2600万吨,因此全台规画盖七座天然气接收站收卸储存。协和四接于26日正式通过后,仅剩五接与六接两座尚未盖好。五接正进行环评初审,3月底前要补正资料续审,但环团以伤害白海豚生态阻挡,后续变数还很大。六接则已通过环评,台塑预估年底动工,问题较单纯。
去年全台天然气进口量提升到2000万吨,根据中油评估,等七座天然气接收站都盖好后,营运量将由过去每年1650万吨升级至3900万吨,足可满足未来全国天然气用气需求。从安全性来说,接收站负载率也可由目前约120%降至70%,避免过劳。
根据《天然气事业法》修法,进口天然气业者到2027年,需具备14天「安全存量」,24天「储槽容量」,目前安全天数约只有10到11天。中油乐观预估,等新建与扩建储槽都完成,安全存量可提高到30天。
一接永安、二接台中虽不是新接收站,但为满足上述储槽法定天数,中油正进行台中三期、台中四期、永安二期等扩建计画。桃园观塘三接曾经喧腾一时,还曾进行公投,现在已订定3月完工试运转,首年可供气大潭电厂50万吨,到2027年全气300万吨。四接未完工前,台电规画以浮动式接收站先供协和电厂,等2032年完工后,年供气量最高到224万吨。
五接预期是下一个衝突焦点,因位于台中港外廓堤,环团不断以白海豚误闯迷航死亡来反对。环境部表示,该案在2021年进入初审,因台电申请补件展延多次,预计今年3月底前要缴交资料,安排第2次初审。台电指出,五接主要是配合交通部的进度,台电并非唯一使用。六接则是台塑石化因应麦寮电厂燃煤机组改为2部新燃气自建,已通过环评,预计年底前动工。七接洲际天然气接收站则去年底闪电通过,一度引来环团抗议,中油预计2029年即可供气大林电厂。
