彰化外海离岸风电占全台7成,除了台电示范风场已投入海上工程,共计10案也都将在明年度陆续投入海上作业,为了加大风机,目前在变更环评阶段,德天和又德风场,则是是继示范和潜力场址后,经济部推动第3阶段区块开发的案件,再拓彰化离岸风电的版图。
彰化外海目前沃旭、CIP 、NPI、中钢和台电风场,投入计有10案,容量约4.1G,占了全台7成,预计海域总计将立起570座风机。

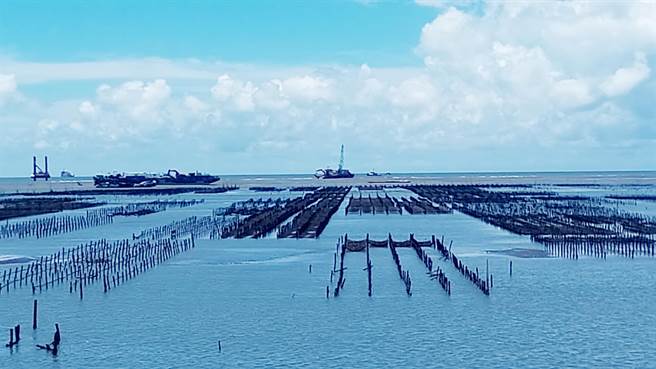

目前台电1期示范风场正在芳苑永兴外海作业,已经立了两支风机,因疫情影响施工,预计明年7月才能完全完成21座风机的装设。
沃旭能源等投入大彰化、东南、西南等风场,目前正进行陆上变电站和共同电廊等工程,预计明年也将陆续投入海上工程作业。
随着技术升级,单支风机容量将从9MW变更到10MW,核定风场总发电容量不变,但风机变大了,彼此间距将拉长、只数变少,正进行环评变更审查。
属德国达德能源集团达天和又德风场,是继示范和潜力场址后,经济部推动第三阶段区块开发的案件,开发业者将于28日鹿港及31日芳苑各开一场说明会。
彰化县政府经济暨绿能发展处表示,新申请风场位置为16、17号风场,约在芳苑外海离岸30至50公里处,两案容量各约700MW,风机布数量最多为128座。目前开发商正在进行环评的前置作业,尚未得到经济部许可。
发表意见
中时新闻网对留言系统使用者发布的文字、图片或檔案保有片面修改或移除的权利。当使用者使用本网站留言服务时,表示已详细阅读并完全了解,且同意配合下述规定:
违反上述规定者,中时新闻网有权删除留言,或者直接封锁帐号!请使用者在发言前,务必先阅读留言板规则,谢谢配合。
