受到新冠疫情肆虐衝击,台中港离岸风场施工进度延宕!台中港务分公司指出,行政院核定「风力发电4年推动计画」,规画2025年达成累计约5.7GW离岸风机装置容量,指定台中港工业专业区(II)作为离岸风电之机组件制造产业发展基地;配合政策于台中港规画4大营运主轴,包含风机预组装基地、风电国产化基地、运维基地及人才培训中心,正全面积极推动中。

台中港务分公司说,疫情造成风机相关组件置留港区,该公司积极调整港区各项软硬体设施及管理作为,如调配现有资源、协调相关承租人彼此需求、释出更多土地以因应因疫情所增加土地需求、放宽港内相关离岸风机等,超规格货物运输时间及规范,适时适地排解离岸风电业者土地需求、码头使用及运输通路等问题,以达通畅海、陆运输目标。

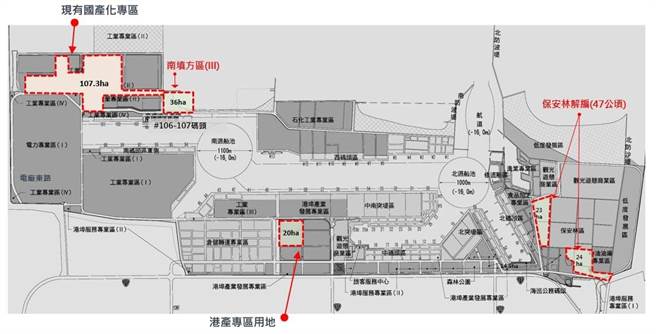

台中港务分公司同时为第三阶段区块开发作准备,今年已提早启动台中港#37、38重件码头相关新建工程,并加速填筑南填方区,将分别于2024年完成10公顷、2025年完成36公顷后线土地,及办理保安林解编47公顷土地的因应作为,备妥迎向下一里程碑的挑战。

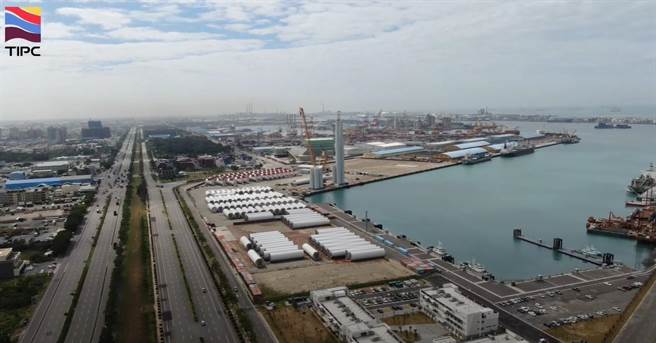

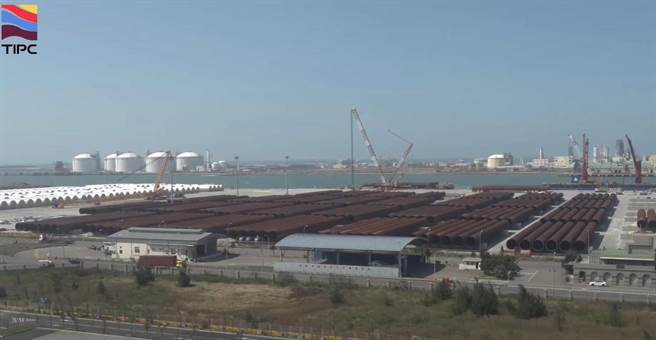

台中港区现已完成新建及改建预组装重件码头,包含#2、#5A、5B、#36、#107码头等,其中#107码头系短期支援风机预组装使用,俟#37、38码头完工后,#106、107码头皆回归作为风机国产化零组件进出口使用;并规画「离岸风电国产化专区」共计107.3公顷土地全数提供离岸风机零组件制造厂商进驻。

台中港务分公司说,按经济部能源局离岸风电政策「先示范、次潜力」的开发规画,台中港#2、#5A、5B、#36、#107码头,自2019年迄今将陆续完成海洋、海能、彰芳一期以及大彰化东南、西南等风场开发;另就离岸风电第3阶段区块开发的风机预组装基地规画,目前暂以经济部能源局初步公布每年1.5GW、每个风场0.5GW之风机装置容量为基础。

台中港务分公司强调,考量风机大型化趋势,规画提供三大预组装基地,包含#5A、#5B、#36、#37及#38码头,且每一预组装码头均搭配大于30公顷之后线土地供风机组件储放。离岸风电是国家发展再生能源的重点产业政策,台中港务分公司将全力协助,持续推动相关建设,并与相关产业密切交流与合作,以期携手共创绿能产业的崭新局面。
