桃園市八德區主幹道介壽路沿線受到捷運建置影響,交通時常堵塞打結,中央與市府斥資7.15億元執行延平路延伸至和平路道路新闢工程,第3期工程於11日舉行開工動土典禮,工程長度620公尺,未來完工後和強路可向南延伸至和平路,成為介壽路的替代道路,能有效紓解車流,預計2025年底完工。

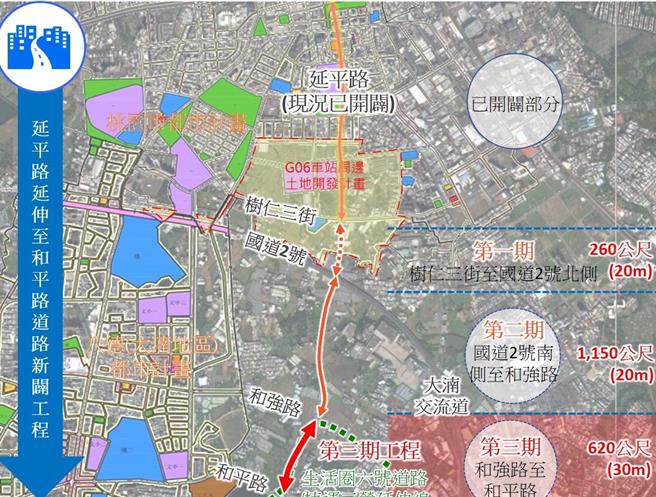

桃園及八德人口不斷增加,為讓交通更順暢,市府規畫桃園區延平路穿越國道2號打通至八德區桃46線和平路工程,共分3期施作,第1期工程「樹仁三街向南延伸至國道2號」總長265公尺、寬度20公尺,已於2020年12月完工通車;第2期工程「國道2號向南延伸至和強路」總長1140公尺、寬度20公尺,於2020年7月完工通車;第3期工程「和強路延伸至和平路」11日動工,預計於2025年12月完工。
市長張善政表示,第3期工程的總長度為620公尺、路寬30公尺,是延平路打通的最後一哩路,也是桃園及八德間重要的南北向幹道,完工後能有效紓解屆時捷運綠線通車周邊衍生的龐大車流量。不僅如此,捷運三鶯線未來將延伸至八德,而延平路穿越國道2號打通至和平路,中間將先預留約7米寬的綠帶,供未來捷運綠線施工使用。
工務局說明,該工程總經費為7.15億元,其中工程經費約2.65億元、用地費約4.5億,而內政部國土管理署補助1.12億元,其餘由桃市府負擔。工程以「人本友善」為主,道路兩側配置2公尺寬人行道,並利用設施帶空間開設停車彎,提供車輛停車使用及便利性,更設置行人庇護島、行穿線退縮等,此外道路下方還有規畫共同管道及區域排水箱涵,以提升地區防洪功效。
