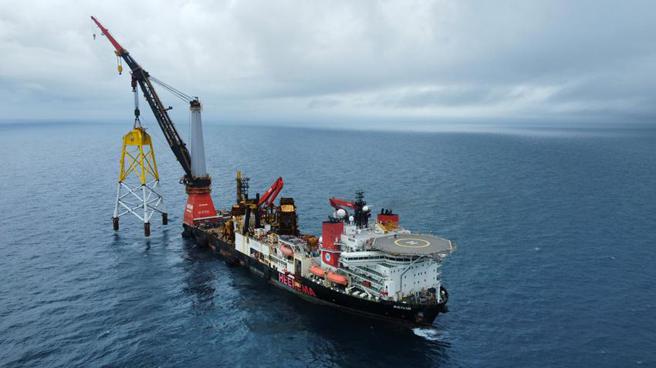

沃旭能源26日完成大彰化西南第一階段離岸風場36座水下基礎安裝工作,並已完成安裝900MW(百萬瓦)大彰化東南,及西南第一階段離岸風場約50%管架式水下基礎,及超過60%水下基椿。

沃旭表示,水下基礎安裝可謂工程浩大,出動超過500人以上的團隊,包括船員、吊裝人員及施工人員等,更派遣10多艘船舶組成的施工船隊,有水下基礎安裝運輸船,每趟可載運3至4座水下基礎的重型運輸船,降低打樁噪音的氣泡圍幕船、基樁清理船、穩固水下基礎的灌漿船、保護施工順利的戒護船、人員運輸船等,讓所有的船舶經由精準調度,以確保施工效率。

大彰化東南及西南第一階段離岸風場使用的管架式水下基礎,每座重達約1,200噸、最高達80公尺(相當於30層樓高),因此,在運送和安裝過程中,沃旭也特別注意施工船舶與人員安全,確保這項工作符合離岸風電產業品質、環境、安全及健康衛生(QHSE)國際標準。

自從海上施工啟動以來,儘管因為氣候多變,加上疫情等因素,使得調度船舶和船員不易。但因為所有參與其中的台灣與國際夥伴努力不懈、密切溝通,才得以持續推進工程,讓大彰化東南及西南第一階段離岸風場,成為在台灣冬季仍持續施工的離岸風場。

如今,大彰化西南第一階段離岸風場的水下基礎安裝,已告一段落;接著,沃旭也將持續把握每一個珍貴的氣候窗,全力安裝風機,及進行大彰化東南及西南第一階段風場各項建置工作。
