沃旭能源31日分享900MW大彰化東南及西南第一階段離岸風場最新進度,在疫情等種種挑戰下,風場海上工程仍如期推動,亦達成各項目重要里程碑,台灣目前最大規模的離岸風場朝向今年底完工目標邁進。此外,沃旭在台灣還有5.7GW開發容量,未來將致力於發展及穩定供應大規模綠色能源,助攻台灣邁向2050淨零永續目標。
沃旭能源台灣總經理汪欣潔表示,沃旭能源的願景是創造一個完全以綠能運作的世界,在過去十幾年內我們成功由黑轉綠,全力投入綠能解決方案的開發、建造和運維,並連續四年獲「企業騎士」評選為全球最永續能源企業。沃旭在2023年將完全達到零燃煤使用,2025年在能源生產及營運過程達到碳中和,2040年達成供應鏈淨零排放目標。
作為台灣最可靠的綠能夥伴,沃旭能源始終支持台灣能源轉型,參與示範風場海洋風電投資持股35%,在潛力場址的遴選及競標階段取得大彰化東南、西南及西北總共1.82GW裝置容量,在區塊開發階段亦有5.7GW開發容量,期盼未來提供台灣乾淨能源以符合成長需求。未來沃旭將積極推動綠能建置,並透過分享自身企業策略轉型經驗,配合政府2050淨零碳排路徑圖,與台灣公私部門積極展開對話,推動低碳化進程。

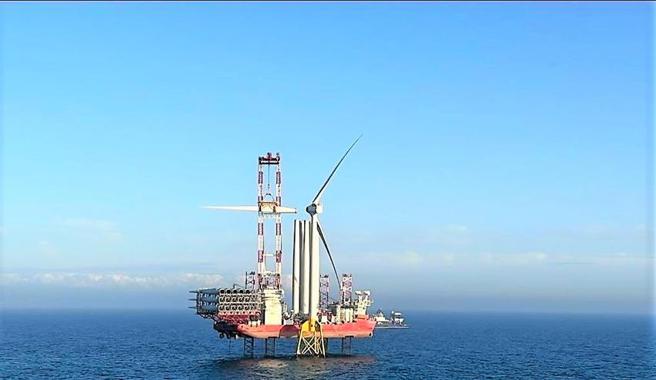

過去兩年多以來,受到疫情和政經局勢動盪影響,沃旭能源及全球所有企業一樣必須應變及持續調整腳步,我們在台灣的風場施工團隊排除萬難,從2021年3月起展開大彰化東南及西南第一階段離岸風場海上施工,我們在近期完成首支風機安裝。從2018年獲配900MW併網容量到首支風機成功安裝,僅花了不到四年的時間,這不僅是沃旭的成果,也是台灣值得驕傲的成就。
為實踐沃旭能源對台灣綠能發展的承諾,過去一年在疫情、氣候等種種挑戰下,沃旭能源工程團隊仍把握每個氣候窗,從去年底至今,已經安裝兩座海上變電站、超過50%水下基樁以及四分之一的水下基礎、兩座陸上變電站成功併連台電,以及首支風機成功安裝。
大彰化東南及西南第一階段離岸風場共同執行長傅俐達(Frida Persson)指出,冬季海上施工的困難度因為疫情和相關管制更加地複雜。但這從未阻礙沃旭穩定並如期地施工。沃旭能源在與台灣和國際供應商的共同努力下,如期完成333支水下基樁、以及111座管架式水下基礎的生產。在地組裝的風機機艙以及在地生產的風機塔架,亦已運抵台中港碼頭暨後線土地進行存放和預組裝。在新冠疫情期間,我們誠摯感謝台灣政府對於風場工進推動的協助。未來隨著疫情的轉變,如能逐步趨緩並能在兼顧防疫的前提下,漸進式開放相關規範,可持續協助施工船舶與人員建置風場。
